AI Coding FIELD NOTE

AI Coding Productivity 101|Agent 写得更快,团队为什么没有更快

Codex、Claude Code 和 Cursor 正在把代码生产变成可并行的 Agent 工作。问题也随之改变:我们不再只需要测开发者写得多快,而要判断更多变更是否真正穿过评审、测试、部署,最终转化为产品价值。

AI Coding Productivity 101|Agent 写得更快,团队为什么没有更快

2026 年 2 月,OpenAI 分享了一次颇为极端的工程实验。

一个小团队从空仓库开始,用 Codex 写下应用逻辑、测试、CI、文档、可观测性和内部工具。五个月后,仓库里约有一百万行代码,合并了约 1,500 个 PR。OpenAI 估计,这个产品只用了手工编码所需时间的十分之一。这是 OpenAI 的内部工程案例,不是一项受控实验。

如果只看这个案例,AI Coding 的结论似乎已经没有悬念:生产力发生了数量级变化。

可另一组数字没有这么整齐。

Cursor 公布的一项组织级研究发现,在 Agent 成为默认模式后,研究对象的 PR 合并率相对提高了 39%。但一篇独立的 MSR 2026 论文追踪开源项目后发现,Cursor 带来的显著速度增益主要集中在采用后的前两个月;代码产出增加的同时,研究样本中的代码复杂度也在上升。

再往前看,METR 在 2025 年做过一项随机实验。16 位资深开源开发者在熟悉的大型仓库中完成 246 个真实任务,使用的主要是当时由 Claude 3.5/3.7 Sonnet 驱动的 Cursor。允许使用 AI 时,他们平均多花了 19% 的时间。更有意思的是,实验结束后,他们依然认为 AI 让自己快了约 20%。

不过,这个结果也不能拿来判断今天的 Codex、Claude Code 和 Cursor。METR 已经明确将它标为过时结果,并在 2026 年调整了实验设计。

这些数字看起来互相冲突:十分之一的时间、39% 更多的 PR、短暂的速度增益,以及 19% 的减速。

问题不一定出在数字上。它们测量的,很可能不是同一件事。

从「辅助写代码」到「委派一项工作」

早期 AI 编程工具的基本单位是一条建议、一段补全或一次问答。开发者始终坐在驾驶位上,AI 帮他少敲一些字符,或者更快找到某个 API。

Codex、Claude Code 和 Cursor Agent 已经把交互单位变成了一项可以委派的工作。Agent 会读取仓库、修改多个文件、执行命令、运行测试、根据错误继续迭代,甚至提交 PR。一个人还可以同时启动几个任务,在它们运行时处理别的工作。

这不只是「补全变得更强」。它改变了生产函数。

过去,一小时工作大致对应一小时人的注意力。现在,一小时墙上时间里可能同时包含三个 Agent 的运行时间、十几分钟的人工指导,以及最后半小时的集中评审。单看任务从开始到结束用了多久,已经解释不了人的投入,也解释不了系统增加了多少产能。

更重要的是,Agent 会改变团队选择什么工作。

一个过去需要两天、因而一直排不上优先级的小工具,现在可能值得尝试。测试补齐、迁移脚本、内部仪表盘、一次性的客户预览,都可能因为实现成本下降而进入待办列表。与此同时,开发者也会把边界清晰的任务交给 Agent,把依赖隐性业务知识、需要复杂权衡的任务留给自己。

于是,「使用 AI 的任务」和「没有使用 AI 的任务」从一开始就不再可比。

METR 将这个问题拆成三种提升:完成旧任务有多快,完成采用 AI 后的新任务组合有多快,以及最终创造的价值增加了多少。三者不是同一个数字。新任务中可能包含过去根本不会做的工作,用旧的人类工时反推它们的“节省时间”,很容易得到惊人的提效倍数,却不一定得到同等比例的价值。

所以,Agent 时代最先失效的不是某个统计方法,而是我们对「生产力」这个词的偷懒用法。

Agent 首先扩大的是变更供给

把 Codex 的案例理解为「开发者写代码快了十倍」,会错过其中最有价值的部分。

OpenAI 的团队并不是给 Agent 一个普通仓库,然后等待奇迹发生。他们把仓库改造成了 Agent 可以理解和验证的工作环境:知识进入版本控制,架构规则可以被检查,测试和可观测性提供快速反馈,计划、产品判断、质量标准和可靠性要求都被尽可能写清楚。很多评审也逐渐由 Agent 处理。

这个案例真正展示的是:当执行能力变得便宜,工程团队需要投资新的生产资料,包括清晰的上下文、可执行的约束和足够短的反馈回路。

Claude Code 的使用数据从另一个角度支持了这一点。Anthropic 分析了约 40 万次 Claude Code 会话。在典型会话中,人更多决定「做什么」,Claude 更多决定「怎么做」。以严格的可验证成功标准衡量,任务专业度被评为新手的会话成功率约为 15%,中级及以上会话约为 28% 到 33%。

这不是 Claude Code 的因果提效实验,成功结果也来自分类器判断。但它揭示了一个重要方向:领域知识没有被 Agent 抹去。它正在从亲手实现,移动到任务选择、约束表达、方案判断和结果验收。

Agent 因此首先扩大的是「可尝试的软件变更供给」。一个工程师可以发起更多实现,探索更多方案,让更多过去不经济的工作成为可能。

可供给增加以后,下游会发生什么,取决于团队本来拥有怎样的系统。

如果需求含糊,Agent 会更快地产生错误方向的实现。如果测试缓慢且不稳定,更多并行任务只会争抢反馈。如果代码评审依赖少数资深工程师,生成速度越快,等待评审的队列越长。如果发布仍是低频、手工而高风险的活动,更多合并也不会自动变成更多客户价值。

AI 没有消灭瓶颈。它经常只是把瓶颈向右移动。

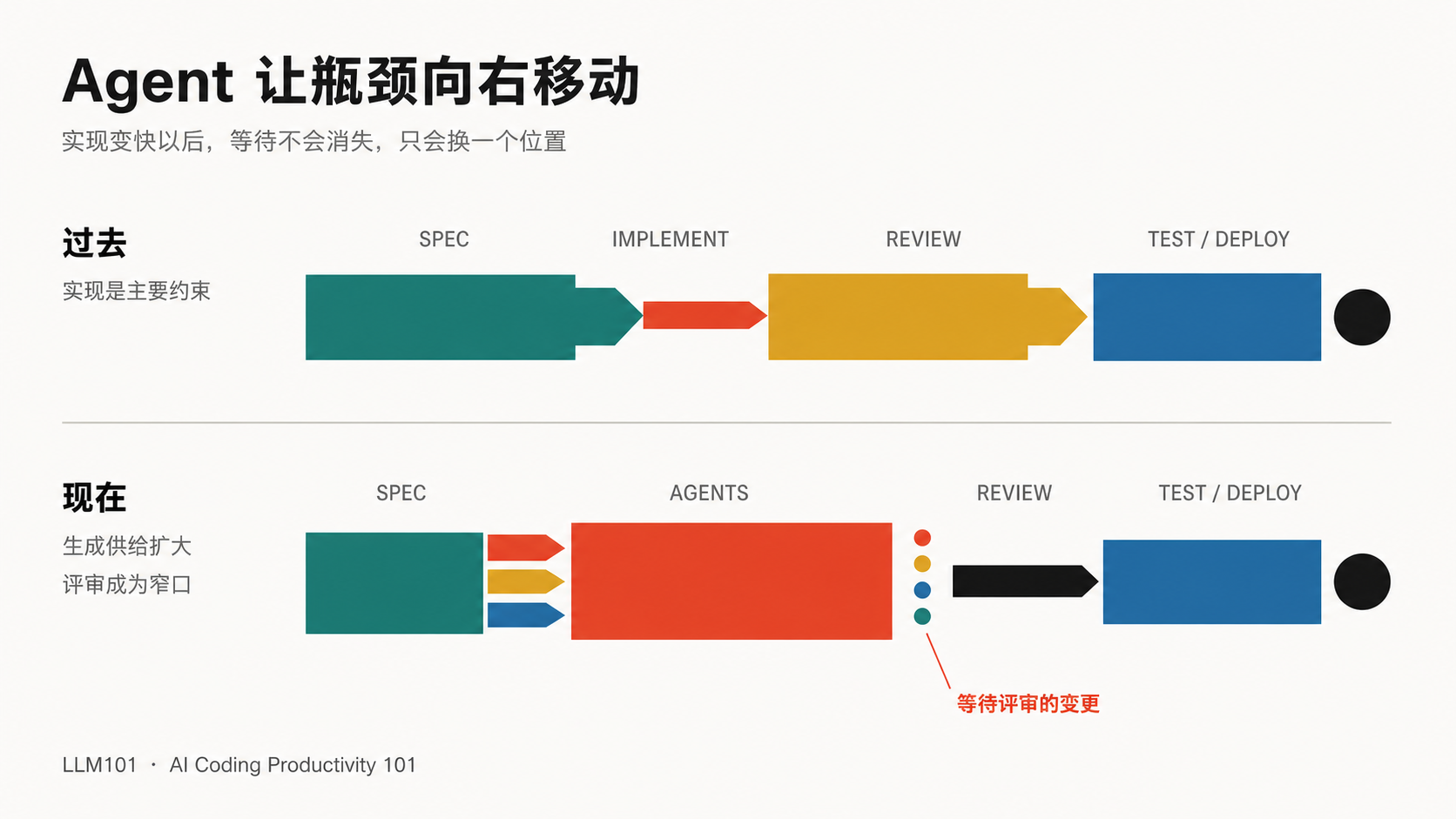

Agent 让瓶颈向右移动:实现环节扩容后,等待评审的变更开始堆积

为什么 PR 变多,团队不一定更快

Cursor 公布的研究提供了一个很好的中间层信号:Agent 成为默认模式后,研究对象的 PR 合并率相对提高了 39%,PR 回滚率没有显著变化,缺陷修复类 PR 的比率略有下降。它说明 Agent 的确可能帮助组织吸收更多变更。

但「合并」仍然只位于价值链中间。

一个 PR 被合并,不代表它已经部署;部署了,不代表用户采用;用户看见了,也不代表问题得到解决。合并率可以增长,是因为团队完成了更多有价值的改进,也可能因为 PR 被拆得更小、实验变多,或者产生了更多随后需要返工的变更。

独立的 Cursor 项目研究让这种时间差更加明显。研究者使用差分中的差分方法分析了 806 个被识别为采用 Cursor 的开源仓库。采用后,新增代码行数平均增加约 28.6%,但提交数量没有显著变化;显著的速度增益主要出现在最初两个月。与此同时,代码复杂度上升。

这不能被概括成「Cursor 必然制造技术债」。研究对象是开源项目,采用识别并不完美,控制组也可能使用其他 AI 工具,而且模型迭代很快。它更适合提醒我们:采用第一个月的产出曲线,无法回答第六个月的维护成本。

Agent 生成代码的速度,以分钟计算。架构偏移、重复实现、脆弱测试和隐蔽缺陷的代价,可能几周后才出现。只在上游设置仪表盘,团队天然会高估收益、低估延迟发生的成本。

用四层证据链测量 AI Coding

如果一个团队想知道 Codex、Claude Code 或 Cursor 是否真正提升了生产力,可以把证据分成四层:Task、Flow、Delivery、Value

它们不是四组可以随意挑选的 KPI,而是一条因果距离逐渐接近团队目标的证据链。

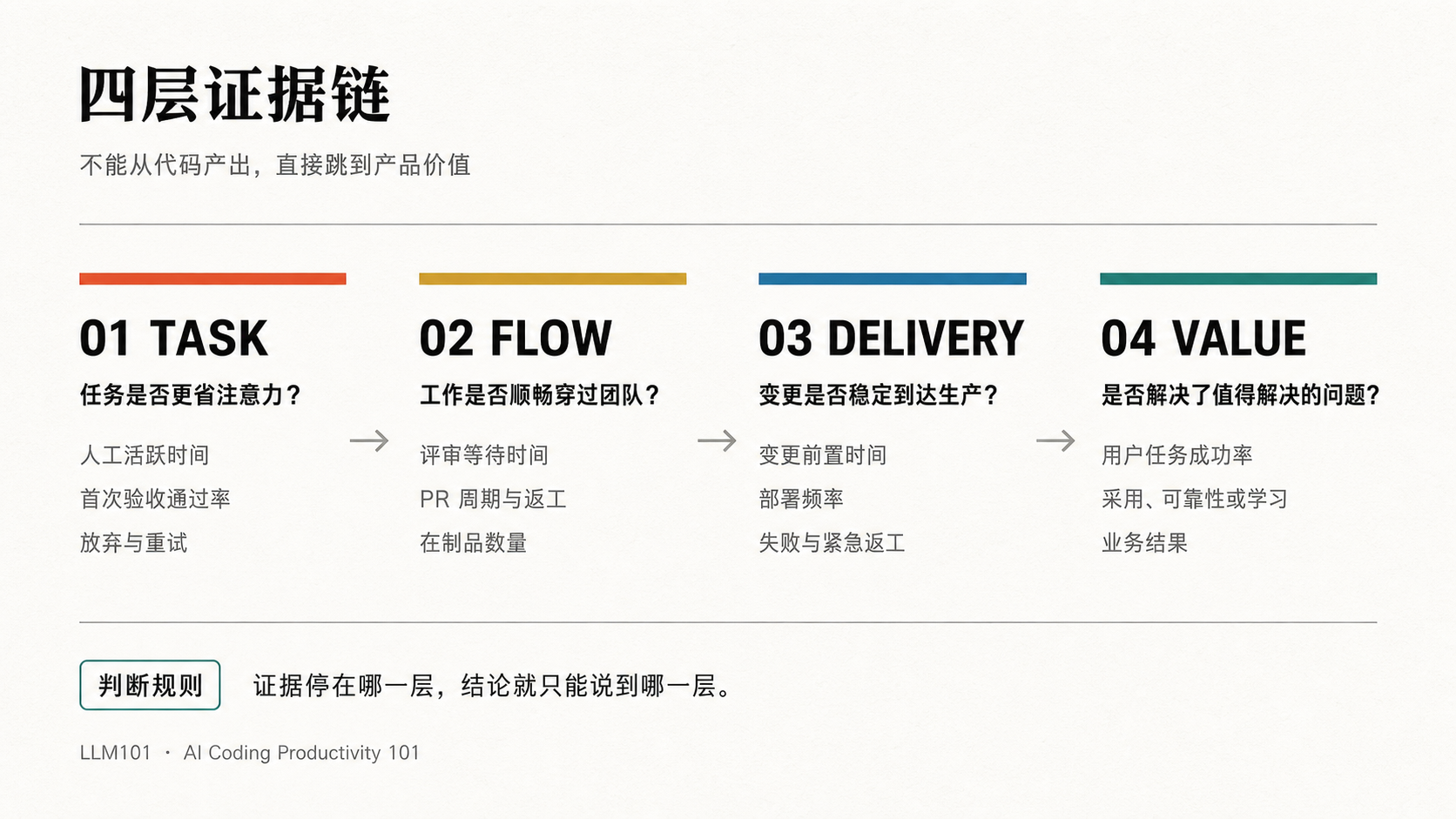

AI Coding 生产力的四层证据链:Task、Flow、Delivery、Value

第一层:Task,任务有没有更省人的注意力

这一层适合回答:Agent 能不能更高效地完成某类边界清晰的任务?

除了任务完成率,还要分别记录人工活跃时间、Agent 运行时间和墙上时间;同时观察首次验收通过率、放弃率,以及任务经历了多少次重试。

这里最容易犯的错误,是只记录成功合并的 Agent 任务。被丢弃的分支、没有形成 PR 的尝试、反复重启的会话都消耗了资源。它们消失在仪表盘里以后,Agent 会显得比实际更稳定。

代码行数、Token 数、会话数和建议接受率可以解释使用行为,但不适合单独代表生产力。

第二层:Flow,工作有没有更顺畅地穿过团队

当一个人可以并行启动多个 Agent,个人任务速度已经不是主要约束。团队更应该看首次评审等待时间、PR 周期、返工轮次、变更批量和在制品数量。

一个很实用的信号是:Agent 产出增加以后,评审队列的年龄有没有同步增长?

如果合并数上升,但资深工程师每天花更多时间理解大批生成代码;如果 PR 等待更久、反复修改更多,那么自动化节省的实现时间已经转移成了评审负担。

这仍然可能是值得的。评审往往比亲手实现更容易扩展,也更适合由自动化测试、静态分析和第二个 Agent 分担。但团队应该把这笔成本记在同一张账上。

第三层:Delivery,更多变更有没有稳定地到达生产环境

DORA 当前使用五项软件交付指标:变更前置时间、部署频率、失败部署恢复时间、变更失败率和部署返工率。

对于 AI Coding 试点,这五项指标的价值在于把吞吐与不稳定性放在一起观察。

部署变快而故障率不升,才说明团队吸收了更多变更。部署频率上升,但紧急修复和回滚也明显增多,说明系统只是把速度换成了运营负担。反过来,如果代码生成大幅增加,变更前置时间却没有改善,真正的瓶颈很可能仍在评审、测试或发布流程中。

第四层:Value,新增产能有没有用在正确的问题上

这是最难测、也最不能省略的一层。

价值不必总是收入。它可以是用户完成关键任务的成功率,可以是一个功能的真实采用,可以是支持请求或故障负担下降,也可以是团队更快验证并否定了一个产品假设。

关键是,在试点开始前说清楚什么叫「有用的输出」。

如果一个月后,团队只知道 Agent 写了多少代码、完成了多少任务,却说不出这些任务为什么值得完成,那么它测到的是自动化规模,不是产品生产力。

三种常见的假繁荣

第一种是假繁荣来自并行。

工程师同时启动三个 Agent,墙上时间看起来缩短了,但他需要频繁切换上下文、重新解释任务,并在最后集中评审。如果只统计从任务创建到 PR 出现的时间,就会漏掉监督多个工作流占用的注意力。Agent 并行度应该与人工活跃时间分别记录。

第二种来自任务选择。

团队会自然地把适合 Agent 的任务交给 Agent。这是合理的生产决策,却让简单的 AI/非 AI 对比失去意义。AI 任务更快,可能来自工具,也可能因为它们原本就更清晰、更容易验证。比较时至少要按任务类型、复杂度、仓库熟悉度和质量要求分组。

第三种来自新增工作。

模型越强,开发者不只会更频繁使用它,也会尝试更复杂的工作。Cursor 对 500 家公司的研究观察到,在模型能力提升后的研究期内,每周消息量上升了 44%,高复杂度消息增加了 68%。这更像需求扩张,而不是固定工作量上的纯粹省时。

新增工作可以创造巨大价值。也可能只是因为代码便宜,团队开始生产更多没人使用的功能。区分两者,需要回到第四层。

怎样做一次不自欺的 30 天试点

不要一开始就问「全公司用了 AI 以后生产力提升了多少」。范围越大,工具差异、任务变化和组织噪声越容易淹没结论。

选择一个稳定团队、一个服务和一种重复出现的工作,例如小型 Bug 修复、测试补齐或边界明确的 API 变更。团队可以继续使用自己习惯的 Codex、Claude Code 或 Cursor;试点测量的是工作系统,不是安排一场脱离实际的工具擂台赛。

开始前,从历史记录中选取至少 20 个可比任务作为基线。给任务标注类型、复杂度、仓库熟悉度和验收标准。记录人工活跃时间、总历时、评审时间、返工和最终交付结果,同时增加两个过去容易消失的数据:被放弃的 Agent 尝试,以及并行运行的任务数。

前两周保持 PR 大小和质量门槛稳定。每个任务都要有测试或其他可执行的验收信号。每周两次复盘失败、重试和评审负担,不要只看合并量。

后两周再根据失败模式改造环境:补充仓库说明,缩短本地反馈,修复不稳定测试,把常见约束写进任务模板或自动检查。这样可以区分「买了工具就出现的效果」和「团队学会为 Agent 设计系统后的效果」。

30 天结束时,按照四个问题做决定:

  1. 可比任务是否消耗了更少的人工注意力,或者产生了更多可接受结果?
  2. 评审等待和返工是否吞掉了上游收益?
  3. 交付是否变快,同时没有显著增加失败和紧急返工?
  4. 新增产能是否服务于一个明确的客户、可靠性、学习或业务目标?

如果只有第一个问题得到肯定答案,可以把结果称为「任务自动化」。这已经是有价值的进步,但还不足以宣称组织生产力提高。

真正稀缺的东西正在改变

AI Coding 的讨论很容易落入两个阵营:一边展示几小时完成数周工作的案例,另一边强调幻觉、技术债和评审成本。

更接近现实的判断是,这两类现象会同时存在。

Codex、Claude Code 和 Cursor 正在快速降低实现成本,并让软件工作可以并行委派。很多过去不值得做、没有能力做的事情,现在确实变得可行。这不是虚假的提升。

但当实现不再稀缺,团队不会自动获得同等比例的产品速度。稀缺资源会转移到清晰的问题、可靠的上下文、可执行的反馈、架构判断、评审注意力,以及判断某项工作是否值得完成的产品能力上。

所以,AI Coding 生产力不应该用一个数字回答。

更好的问题是:Agent 带来的更多变更,有多少穿过了任务、流动、交付和价值这四层证据?又是在哪一层开始堆积?

找到那一层,才找到了团队下一步真正应该改造的地方。
